قرارداد سیمان کاری | دانلود WORD و PDF
قرارداد سیمان کاری + راهنمای کامل و نکات حقوقی
قرارداد سیمان کاری یکی از مهمترین انواع قراردادهای پیمانکاری در حوزه ساختوساز است که میان کارفرما و پیمانکار برای انجام عملیات سیمانکاری بخشهای مختلف ساختمان منعقد میشود. این قرارداد نه تنها جزئیات پروژه، نوع مصالح و کیفیت کار را مشخص میکند، بلکه از بروز اختلافات حقوقی و مالی در آینده جلوگیری مینماید.

اگر شما یک کارفرما، پیمانکار یا مدیر پروژه هستید، آگاهی از مفاد و نکات کلیدی قرارداد سیمان کاری میتواند تضمینکننده کیفیت و امنیت پروژه شما باشد. در این مقاله، هرآنچه لازم است بدانید را بررسی کرده و در پایان، امکان دریافت نمونه قرارداد استاندارد سیمان کاری را فراهم کردهایم.
دانلود رایگان فایل قرارداد سیمان کاری PDF
خرید فرم خام نمونه قرارداد سیمان کاری ساختمان با فرمت word قابل ویرایش
چرا قرارداد سیمان کاری مهم است؟
در پروژههای ساختمانی، سیمان کاری مرحلهای است که به ظاهر و استحکام نهایی ساختمان ارتباط مستقیم دارد. به همین دلیل، وجود یک قرارداد سیمان کاری دقیق و جامع باعث میشود:
-
کیفیت کار بر اساس استانداردهای تعیینشده تضمین شود.
-
هزینهها و زمانبندی پروژه شفاف و قابل پیگیری باشد.
-
مسئولیتها بین کارفرما و پیمانکار به روشنی تقسیم شود.
-
از دعوای حقوقی و خسارتهای مالی در آینده جلوگیری گردد.
ارکان اصلی قرارداد سیمان کاری
برای اینکه قرارداد سیمان کاری معتبر و اجرایی باشد، باید شامل عناصر و بخشهای زیر باشد:
۱. مشخصات طرفین قرارداد
-
کارفرما: فرد یا شرکتی که سفارش سیمان کاری را داده است.
-
پیمانکار: فرد یا شرکتی که اجرای پروژه را بر عهده دارد.
-
مشخصات شامل نام کامل، شماره ملی یا ثبت، آدرس و شماره تماس است.
۲. موضوع قرارداد
در این بخش، باید به وضوح قید شود که موضوع قرارداد، انجام عملیات سیمان کاری بخشهای مشخصشده ساختمان یا پروژه است. جزئیاتی مانند:
-
مکان پروژه
-
مساحت تقریبی محل سیمان کاری
-
نوع سیمان و ملات مصرفی
-
استانداردها و الزامات فنی
۳. مبلغ قرارداد و نحوه پرداخت
-
مبلغ کل پروژه
-
پیشپرداخت
-
مراحل پرداخت (مثلاً پس از اتمام هر بخش از کار)
-
روش پرداخت (نقدی، حواله بانکی و …)
۴. مدت زمان اجرای پروژه
-
تاریخ شروع و پایان
-
شرایط تمدید قرارداد در صورت بروز مشکلات فنی یا شرایط جوی
-
جرایم دیرکرد
۵. تعهدات پیمانکار
-
اجرای کار طبق نقشه و مشخصات فنی
-
استفاده از مصالح باکیفیت و مطابق استاندارد
-
رعایت ایمنی در حین کار
-
تحویل به موقع پروژه
۶. تعهدات کارفرما
-
تأمین بهموقع مصالح یا پرداخت هزینه آن (در صورتی که توافق شده باشد)
-
فراهمکردن دسترسی پیمانکار به محل کار
-
پرداخت بهموقع مبالغ توافقشده
۷. شرایط فسخ قرارداد
-
نقض تعهدات از سوی هر یک از طرفین
-
شرایط اضطراری که ادامه کار را غیرممکن کند
۸. حل اختلاف
-
توافق بر مراجعه به داوری یا مراجع قضایی
-
درج نام داور یا مرجع حل اختلاف در متن قرارداد
خرید فرم خام نمونه قرارداد سیمان کاری ساختمان با فرمت word قابل ویرایش
نکات کلیدی برای تنظیم قرارداد سیمان کاری
در هنگام تنظیم قرارداد سیمان کاری، بهتر است به موارد زیر توجه کنید:
-
تعیین دقیق محل و متراژ کار برای جلوگیری از ابهام.
-
مشخص کردن نوع سیمان و روش اجرا (سیمان سفید، سیمان سیاه، سیمان کاری نمای ساختمان، سیمانکاری کف و …).
-
ذکر استانداردهای ایمنی و نحوه جمعآوری نخالهها.
-
پیشبینی بیمه مسئولیت مدنی پیمانکار در برابر خسارات احتمالی.
-
تعریف ضمانت حسن انجام کار (مثلاً نگهداشتن بخشی از مبلغ قرارداد تا مدتی پس از تحویل).
مزایای داشتن قرارداد سیمان کاری استاندارد
-
شفافیت کامل در هزینهها و کیفیت کار
-
پیشگیری از اختلافات و امکان پیگیری قانونی
-
افزایش اعتماد بین کارفرما و پیمانکار
-
تضمین کیفیت پروژه با ارجاع به مفاد قرارداد سیمان کاری
اشتباهات رایج در قرارداد سیمان کاری
-
عدم تعیین دقیق نوع مصالح
-
ذکر نکردن جرایم دیرکرد
-
نداشتن بند مربوط به حل اختلاف
-
استفاده از قراردادهای غیرتخصصی و ناقص
قرارداد سیمان کاری در پروژههای مختلف
قرارداد سیمان کاری میتواند در پروژههای متفاوتی به کار رود، از جمله:
-
ساختمانهای مسکونی (دیوارها، کفها، نما)
-
پروژههای تجاری (فروشگاهها، مراکز خرید)
-
سایتهای صنعتی (سولهها، محوطهها)
-
فضاهای عمومی (پیادهروها، پارکها)
سوالات متداول درباره قرارداد سیمانکاری
قرارداد سیمان کاری یکی از قراردادهای پرکاربرد در پروژههای ساختمانی، عمرانی، بازسازی و نوسازی است. این قرارداد معمولاً میان کارفرما و سیمانکار یا پیمانکار اجرای سیمانکاری تنظیم میشود و موضوع آن میتواند شامل سیمانکاری دیوار، نما، کف، حیاط، راهپله، پارکینگ، پشتبام، دیوار باغ، دیوار محوطه، آستر سیمانی، پلاستر، سیمان شسته، سیمان سفید، سیمان لیسهای، سیمان تختهمالهای یا سایر انواع اجرای ملات سیمانی باشد.
بسیاری از اختلافات در پروژههای سیمانکاری از مواردی مثل ابهام در متراژ کار، قیمت هر متر سیمانکاری، نوع مصالح، کیفیت اجرا، مدت انجام کار، مسئولیت تأمین سیمان و ماسه، داربست، ابزار، بیمه کارگران، خسارت به ساختمان، تأخیر در تحویل کار و نحوه تسویه حساب ایجاد میشود.
در ادامه، 50 سوال و جواب متداول و دغدغهمحور کاربران سایت ایران کارگاه درباره نمونه قرارداد سیمان کاری را بهصورت سئو شده میخوانید.
1. قرارداد سیمانکاری چیست؟
قرارداد سیمان کاری توافقی است میان کارفرما و پیمانکار یا استادکار سیمانکار که بر اساس آن، پیمانکار متعهد میشود عملیات سیمانکاری بخش مشخصی از ساختمان یا محوطه را طبق شرایط فنی، متراژ، قیمت و زمانبندی تعیینشده انجام دهد و کارفرما نیز متعهد به پرداخت مبلغ قرارداد میشود.
2. قرارداد سیمانکاری برای چه کارهایی استفاده میشود؟
این قرارداد برای کارهایی مثل سیمانکاری دیوار، نمای ساختمان، کفسازی، راهپله، حیاط، پشتبام، پارکینگ، رمپ، دیوار محوطه، آسترکاری، پلاستر سیمانی، سیمان سفید، سیمان شسته و سیمان لیسهای کاربرد دارد.
3. طرفین قرارداد سیمانکاری چه کسانی هستند؟
طرفین قرارداد معمولاً کارفرما و پیمانکار سیمانکاری هستند. کارفرما میتواند مالک، سازنده، مدیر پروژه یا شرکت ساختمانی باشد و پیمانکار میتواند شخص حقیقی، استادکار، گروه اجرایی یا شرکت پیمانکاری باشد.
4. آیا قرارداد سیمانکاری باید کتبی باشد؟
بله. حتی اگر مبلغ کار کم باشد، بهتر است قرارداد سیمانکاری کتبی تنظیم شود. قرارداد کتبی باعث میشود متراژ، قیمت، نوع مصالح، کیفیت کار، زمان تحویل، شرایط پرداخت و مسئولیتها روشن باشد و احتمال اختلاف کاهش یابد.
5. در نمونه قرارداد سیمانکاری چه مواردی باید نوشته شود؟
در قرارداد باید مواردی مثل مشخصات طرفین، محل پروژه، موضوع کار، نوع سیمانکاری، متراژ تقریبی یا قطعی، قیمت واحد، مبلغ کل، مصالح مصرفی، ابزار و تجهیزات، مدت اجرا، نحوه پرداخت، ضمانت کیفیت، بیمه، ایمنی، فسخ و حل اختلاف درج شود.
6. موضوع قرارداد سیمانکاری چگونه باید تعریف شود؟
موضوع قرارداد باید دقیق و فنی نوشته شود؛ مثلاً «اجرای سیمانکاری تختهمالهای دیوار حیاط به متراژ تقریبی 250 مترمربع» یا «اجرای سیمان سفید نمای ساختمان همراه با زیرسازی لازم». هرچه موضوع دقیقتر باشد، اختلاف کمتر میشود.
7. آیا نوع سیمانکاری باید در قرارداد مشخص شود؟
بله، حتماً. باید نوع کار مانند سیمان سیاه، سیمان سفید، سیمان شسته، سیمان تختهمالهای، سیمان لیسهای، آستر سیمانی، پلاستر، نرمهکشی یا شیببندی با ملات سیمانی بهصراحت در قرارداد ذکر شود.
8. چرا تعیین متراژ در قرارداد سیمانکاری مهم است؟
چون مبلغ قرارداد معمولاً بر اساس متراژ محاسبه میشود. اگر متراژ دقیق یا نحوه اندازهگیری مشخص نباشد، در پایان کار ممکن است بین کارفرما و پیمانکار درباره مقدار کار انجامشده اختلاف ایجاد شود.
9. متراژ سیمانکاری چگونه محاسبه میشود؟
متراژ سیمانکاری معمولاً بر اساس مترمربع سطح اجراشده محاسبه میشود. در قرارداد باید مشخص شود که بازشوها، پنجرهها، درها، ستونها، کنجها، پرت کار، ارتفاع زیاد و سطوح کوچک چگونه در اندازهگیری لحاظ میشوند.
10. آیا متراژ قرارداد میتواند تقریبی باشد؟
بله، در بسیاری از پروژهها متراژ اولیه تقریبی است و متراژ نهایی پس از اتمام کار و مترهکردن محاسبه میشود. در این حالت باید در قرارداد نوشته شود که تسویه نهایی بر اساس متراژ واقعی اجراشده انجام میگیرد.
11. قیمت قرارداد سیمانکاری چگونه تعیین میشود؟
قیمت میتواند بهصورت مترمربعی، مقطوع، روزمزدی یا ترکیبی تعیین شود. رایجترین روش، قیمتگذاری بر اساس هر مترمربع سیمانکاری است. نوع کار، ارتفاع، سختی اجرا، کیفیت مورد انتظار و تأمین مصالح در قیمت اثر دارد.
12. قرارداد سیمانکاری متری بهتر است یا مقطوع؟
اگر متراژ دقیق قابل اندازهگیری باشد، قرارداد متری مناسبتر است. اما اگر حجم کار مشخص و محدود باشد، قرارداد مقطوع هم قابل استفاده است. در هر دو حالت باید محدوده کار و نحوه محاسبه اضافهکاری دقیق باشد.
13. آیا قیمت سیمانکاری با مصالح و بدون مصالح فرق دارد؟
بله. در قرارداد باید مشخص شود که پیمانکار فقط اجرت اجرا را دریافت میکند یا تأمین سیمان، ماسه، پودر سنگ، افزودنیها و سایر مصالح هم با اوست. قیمت کار با مصالح معمولاً بالاتر از اجرای بدون مصالح است.
14. تأمین مصالح در قرارداد سیمانکاری بر عهده چه کسی است؟
این موضوع کاملاً توافقی است. ممکن است مصالح با کارفرما باشد و پیمانکار فقط اجرا کند، یا پیمانکار متعهد به تأمین مصالح شود. در قرارداد باید نوع، کیفیت، مقدار و زمان تحویل مصالح مشخص شود.
15. اگر مصالح با کارفرما باشد، مسئولیت کیفیت آن با کیست؟
اگر مصالح را کارفرما تهیه کند، مسئولیت کیفیت اولیه مصالح معمولاً با کارفرماست؛ اما پیمانکار نیز باید در صورت مشاهده نامرغوب بودن مصالح یا نامناسب بودن آن برای اجرا، موضوع را به کارفرما اطلاع دهد و ترجیحاً کتبی اعلام کند.
16. اگر مصالح با پیمانکار باشد، چه نکاتی باید در قرارداد ذکر شود؟
باید نوع مصالح، برند یا کیفیت سیمان، نسبت اختلاط ملات، دانهبندی ماسه، مقدار مصرف، نحوه حمل، هزینه تخلیه، پرت مصالح و استانداردهای مورد انتظار مشخص شود. همچنین باید روشن باشد قیمت قرارداد شامل مصالح هست یا خیر.
17. آیا ابزار و تجهیزات سیمانکاری با پیمانکار است؟
در اغلب موارد، ابزار کار مانند ماله، شمشه، کمچه، استانبولی، فرغون و ابزار معمول با پیمانکار است. اما درباره تجهیزاتی مثل داربست، بالابر، پمپ ملات، دستگاه شاتکریت یا تجهیزات ایمنی خاص باید جداگانه توافق شود.
18. داربست در قرارداد سیمانکاری بر عهده چه کسی است؟
مسئولیت تأمین و هزینه داربست باید در قرارداد مشخص شود. اگر کار در ارتفاع انجام میشود، عدم تعیین تکلیف داربست میتواند باعث تأخیر، افزایش هزینه و حتی حادثه شود.
19. ایمنی کارگران در قرارداد سیمانکاری بر عهده کیست؟
اگر پیمانکار نیروی انسانی خود را میآورد، معمولاً مسئول رعایت ایمنی کارگران خود است. با این حال، کارفرما نیز باید محیط کار ایمن و شرایط مناسب را فراهم کند. در قرارداد باید استفاده از کلاه ایمنی، کمربند ایمنی، داربست استاندارد و رعایت مقررات ایمنی ذکر شود.
20. بیمه کارگران سیمانکار بر عهده چه کسی است؟
در پروژههای ساختمانی، موضوع بیمه بسیار مهم است. باید در قرارداد مشخص شود مسئولیت بیمه، حوادث کار، تأمین اجتماعی، دیه و خسارتهای ناشی از حادثه با چه کسی است. معمولاً پیمانکار باید کارکنان خود را بیمه کند، مگر اینکه خلاف آن توافق شود.
21. اگر کارگر پیمانکار در پروژه حادثه ببیند، مسئولیت با کیست؟
مسئولیت حادثه به شرایط قرارداد، رابطه کاری، نوع تقصیر، رعایت ایمنی و قوانین کار بستگی دارد. برای کاهش ریسک، باید در قرارداد سیمانکاری درباره بیمه مسئولیت، بیمه حوادث، رعایت ایمنی و مسئولیت پیمانکار نسبت به نیروهای خود بندهای روشن درج شود.
22. مدت قرارداد سیمانکاری چگونه تعیین میشود؟
مدت قرارداد باید بر اساس حجم کار، متراژ، شرایط پروژه، تعداد نیروها، وضعیت آبوهوا، تأمین مصالح و آماده بودن سطح کار تعیین شود. بهتر است تاریخ شروع، تاریخ پایان و برنامه زمانبندی در قرارداد نوشته شود.
23. اگر پروژه آماده اجرا نباشد، تأخیر به عهده پیمانکار است؟
خیر، اگر تأخیر ناشی از آماده نبودن کارگاه، نبود مصالح، نبود داربست، عدم تحویل محل، تداخل با سایر اکیپها یا تصمیم کارفرما باشد، نباید بهعنوان تأخیر پیمانکار محسوب شود. بهتر است این موارد در قرارداد پیشبینی شود.
24. اگر پیمانکار در اجرای سیمانکاری تأخیر کند، چه میشود؟
در قرارداد میتوان برای تأخیر پیمانکار وجه التزام روزانه، جریمه تأخیر، کسر از مطالبات یا حق فسخ پیشبینی کرد. البته باید مشخص شود تأخیر ناشی از پیمانکار بوده و عوامل خارج از اختیار او دخالت نداشتهاند.
25. آیا در قرارداد سیمانکاری باید وجه التزام تعیین شود؟
بله، تعیین وجه التزام برای مواردی مثل تأخیر در اجرا، ترک کار، اجرای ناقص، خسارت به ملک، عدم رعایت کیفیت یا عدم پرداخت مطالبات، باعث میشود ضمانت اجرای قرارداد روشنتر باشد.
26. کیفیت سیمانکاری چگونه در قرارداد مشخص میشود؟
کیفیت باید با معیارهایی مثل صاف و تراز بودن سطح، شاقول بودن دیوار، یکنواختی بافت، ضخامت لایه، عدم ترکخوردگی، عدم طبلهکردن، رعایت شیب، تمیزی کار و مطابقت با نمونه مورد تأیید کارفرما مشخص شود.
27. آیا باید نمونه کار قبل از اجرای کامل تأیید شود؟
بله، در پروژههای حساس مثل نما یا سیمان شسته، بهتر است پیمانکار ابتدا یک قسمت کوچک را بهعنوان نمونه کار اجرا کند و پس از تأیید کارفرما، ادامه کار انجام شود. این کار از اختلاف درباره کیفیت ظاهری جلوگیری میکند.
28. ضخامت ملات سیمانکاری باید در قرارداد نوشته شود؟
بله، اگر ضخامت برای کیفیت، استحکام یا هزینه مهم است، باید در قرارداد ذکر شود. ضخامت کم ممکن است باعث ضعف کار و ضخامت بیش از حد ممکن است موجب افزایش مصرف مصالح و هزینه شود.
29. نسبت اختلاط سیمان و ماسه باید در قرارداد مشخص شود؟
در کارهای فنی و حساس، بله. نسبت اختلاط ملات باید متناسب با نوع اجرا تعیین شود. اگر کیفیت ملات مهم است، بهتر است نسبت حدودی سیمان به ماسه یا استاندارد مورد انتظار در قرارداد نوشته شود.
30. آیا آبوهوای نامناسب روی اجرای سیمانکاری اثر دارد؟
بله. اجرای سیمانکاری در گرمای شدید، سرمای زیاد، یخبندان، بارندگی یا باد شدید میتواند کیفیت کار را کاهش دهد. در قرارداد باید شرایط توقف کار به دلیل آبوهوا و اثر آن بر زمانبندی مشخص شود.
31. ترک خوردن سیمانکاری بعد از اجرا بر عهده کیست؟
اگر ترک ناشی از اجرای نامناسب، ملات ضعیف، عملآوری غلط یا بیدقتی پیمانکار باشد، مسئولیت با پیمانکار است. اما اگر ترک ناشی از نشست ساختمان، کیفیت نامناسب زیرکار، تغییرات سازهای یا مصالح تأمینشده توسط کارفرما باشد، موضوع باید جداگانه بررسی شود.
32. طبله کردن سیمانکاری یعنی چه و مسئولیت آن با کیست؟
طبله کردن یعنی جدا شدن لایه سیمانی از سطح زیرکار. اگر این مشکل به دلیل عدم آمادهسازی سطح، اجرای نادرست یا ملات نامناسب باشد، پیمانکار مسئول است. اما اگر زیرکار قبلاً معیوب بوده و کارفرما آن را آماده نکرده باشد، باید طبق قرارداد بررسی شود.
33. آیا آمادهسازی سطح زیرکار بر عهده پیمانکار است؟
باید در قرارداد مشخص شود. کارهایی مانند تمیزکاری، خیس کردن سطح، کرومبندی، زبر کردن سطح، کندن قسمتهای سست، اجرای رابیتس یا توری، زیرسازی و شمشهگیری ممکن است جزو تعهدات پیمانکار یا کارفرما باشد.
34. آیا سیمانکاری نما با سیمانکاری داخلی فرق دارد؟
بله. سیمانکاری نما معمولاً حساسیت بیشتری از نظر ظاهر، مقاومت در برابر رطوبت، باران، آفتاب، یکنواختی رنگ، داربست و ایمنی دارد. بنابراین در قرارداد سیمانکاری نما باید جزئیات بیشتری نوشته شود.
35. آیا سیمان سفید و سیمان سیاه در قرارداد باید جداگانه قیمتگذاری شوند؟
بله، چون نوع مصالح، شیوه اجرا، کیفیت ظاهری و هزینه آنها متفاوت است. اگر پروژه شامل چند نوع سیمانکاری است، بهتر است قیمت هر نوع کار بهصورت جداگانه در جدول قرارداد درج شود.
36. آیا سیمان شسته نیاز به بندهای خاص در قرارداد دارد؟
بله. در سیمان شسته باید درباره نوع سنگدانه، رنگ، طرح، نمونه تأییدشده، کیفیت شستوشو، یکنواختی سطح، ضخامت، زمان اجرا و مسئولیت ظاهر نهایی توافق شود. این نوع کار به دلیل جنبه زیبایی، بیشتر محل اختلاف است.
37. نحوه پرداخت مبلغ قرارداد سیمانکاری چگونه باشد بهتر است؟
بهتر است پرداختها مرحلهای باشد؛ مثلاً بخشی بهعنوان پیشپرداخت، بخشی پس از انجام درصد مشخصی از کار و باقیمانده پس از تحویل و تأیید نهایی. پرداخت کامل قبل از پایان کار توصیه نمیشود.
38. آیا پیشپرداخت در قرارداد سیمانکاری لازم است؟
ممکن است لازم باشد، بهویژه اگر پیمانکار باید مصالح تهیه کند یا نیروها را تجهیز کند. اما میزان پیشپرداخت باید منطقی باشد و بهتر است در برابر آن، ضمانت یا رسید معتبر دریافت شود.
39. آیا کسور حسن انجام کار در قرارداد سیمانکاری کاربرد دارد؟
بله، کارفرما میتواند درصدی از هر پرداخت یا مبلغ نهایی را بهعنوان حسن انجام کار نگه دارد و پس از گذشت مدت مشخص و رفع عیوب احتمالی، آن را به پیمانکار پرداخت کند.
40. دوره ضمانت سیمانکاری چقدر باید باشد؟
مدت ضمانت توافقی است و به نوع کار بستگی دارد. برای برخی پروژهها میتوان دورهای مانند یک تا چند ماه برای بررسی ترکخوردگی، طبله کردن یا عیوب ظاهری در نظر گرفت. این مدت باید در قرارداد نوشته شود.
41. اگر کارفرما از کیفیت کار راضی نباشد چه باید کرد؟
باید معیارهای کیفیت و روش تأیید کار از ابتدا مشخص شده باشد. در صورت اختلاف، میتوان از مهندس ناظر، کارشناس فنی یا داور مرضیالطرفین نظر گرفت. پیمانکار در صورت احراز عیب، باید نسبت به اصلاح کار اقدام کند.
42. آیا پیمانکار میتواند کار را به شخص دیگری واگذار کند؟
فقط اگر قرارداد اجازه دهد. در برخی پروژهها، مهارت استادکار اهمیت دارد و کارفرما نمیخواهد کار به افراد ناشناس واگذار شود. بنابراین باید در قرارداد درباره واگذاری کار به غیر تعیین تکلیف شود.
43. اگر پیمانکار کار را نیمهکاره رها کند، کارفرما چه حقی دارد؟
کارفرما میتواند بر اساس قرارداد، خسارت مطالبه کند، وجه التزام بگیرد، از مطالبات پیمانکار کسر کند یا قرارداد را فسخ و ادامه کار را به پیمانکار دیگری واگذار کند. بهتر است تکلیف کار نیمهتمام از قبل مشخص شود.
44. اگر کارفرما پرداختها را انجام ندهد، پیمانکار چه میتواند بکند؟
پیمانکار میتواند طبق قرارداد، اجرای کار را متوقف کند، مطالبه وجه و خسارت کند یا در شرایط مشخص قرارداد را فسخ نماید. بهتر است مهلت پرداخت و ضمانت اجرای تأخیر کارفرما در قرارداد نوشته شود.
45. آیا خسارت به ساختمان یا اموال کارفرما باید در قرارداد پیشبینی شود؟
بله. اگر پیمانکار یا نیروهای او به شیشه، سنگ، نما، لولهکشی، تأسیسات، کفپوش، درب و پنجره یا اموال کارفرما خسارت بزنند، مسئولیت جبران باید در قرارداد مشخص باشد.
46. آیا نظافت و جمعآوری نخاله با پیمانکار است؟
باید در قرارداد تعیین شود. در بسیاری از پروژهها، جمعآوری ملات اضافه، تمیزکاری اولیه و انتقال نخاله تا محل مشخص با پیمانکار است؛ اما حمل نخاله به بیرون از پروژه ممکن است هزینه جداگانه داشته باشد.
47. آیا قرارداد سیمانکاری نیاز به مهندس ناظر دارد؟
در پروژههای کوچک ممکن است کارفرما شخصاً نظارت کند، اما در پروژههای ساختمانی جدی، نظر مهندس ناظر یا مدیر پروژه برای تأیید کیفیت، متراژ و تحویل کار بسیار مفید است. میتوان نام ناظر را در قرارداد درج کرد.
48. مرجع حل اختلاف در قرارداد سیمانکاری چیست؟
طرفین میتوانند دادگاه، شورای حل اختلاف در موارد قابل طرح، داوری، کارشناس رسمی یا داور فنی را بهعنوان مرجع حل اختلاف تعیین کنند. برای اختلافات فنی، ارجاع به کارشناس متخصص ساختمانی میتواند راهگشا باشد.
49. مهمترین اشتباهات در تنظیم قرارداد سیمانکاری چیست؟
مهمترین اشتباهات عبارتاند از: مشخص نکردن متراژ، ابهام در قیمت با مصالح یا بدون مصالح، تعیین نکردن کیفیت کار، ننوشتن مدت اجرا، بیتوجهی به بیمه و ایمنی، نداشتن وجه التزام، نبود صورتجلسه تحویل و پرداخت کامل قبل از پایان کار.
50. چرا استفاده از نمونه قرارداد سیمانکاری Word مهم است؟
استفاده از نمونه قرارداد سیمانکاری Word و قابل ویرایش کمک میکند بندهای مهمی مثل مشخصات پروژه، متراژ، قیمت، نوع مصالح، کیفیت اجرا، زمانبندی، نحوه پرداخت، ضمانت کار، بیمه، ایمنی، فسخ و حل اختلاف را متناسب با پروژه خود تکمیل کنید.
جمعبندی
قرارداد سیمان کاری یک قرارداد ساده ظاهری اما بسیار مهم در پروژههای ساختمانی است. اگر این قرارداد دقیق تنظیم نشود، اختلافاتی مثل افزایش مبلغ، اختلاف در متراژ، کیفیت نامناسب، ترکخوردگی، تأخیر، خسارت به ساختمان، حوادث کارگری و عدم تسویه حساب بهراحتی ایجاد میشود.
جمعبندی
قرارداد سیمان کاری یکی از اسناد حیاتی در حوزه ساختوساز است که با شفافسازی مسئولیتها، شرایط پرداخت و کیفیت کار، میتواند امنیت مالی و حقوقی طرفین را تضمین کند. چه کارفرما باشید و چه پیمانکار، هرگز بدون قرارداد مکتوب اقدام به آغاز پروژه نکنید.
با استفاده از یک قرارداد استاندارد و تخصصی سیمان کاری، میتوانید از بروز اختلافات جلوگیری کرده و کیفیت و زمانبندی پروژه خود را تضمین نمایید.

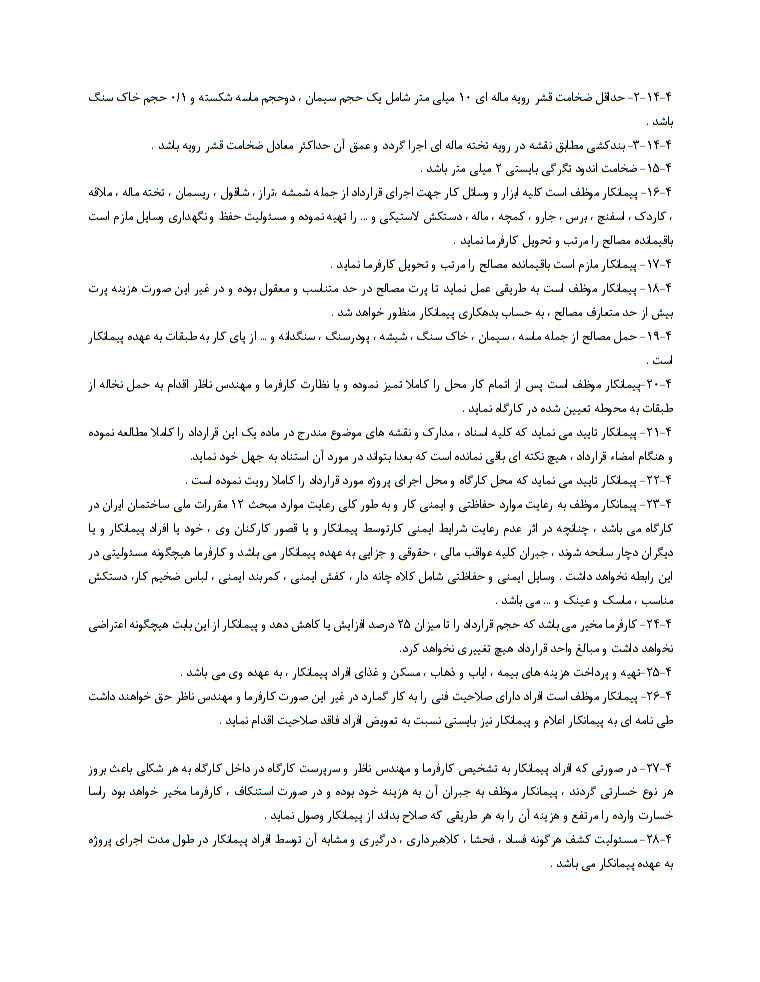

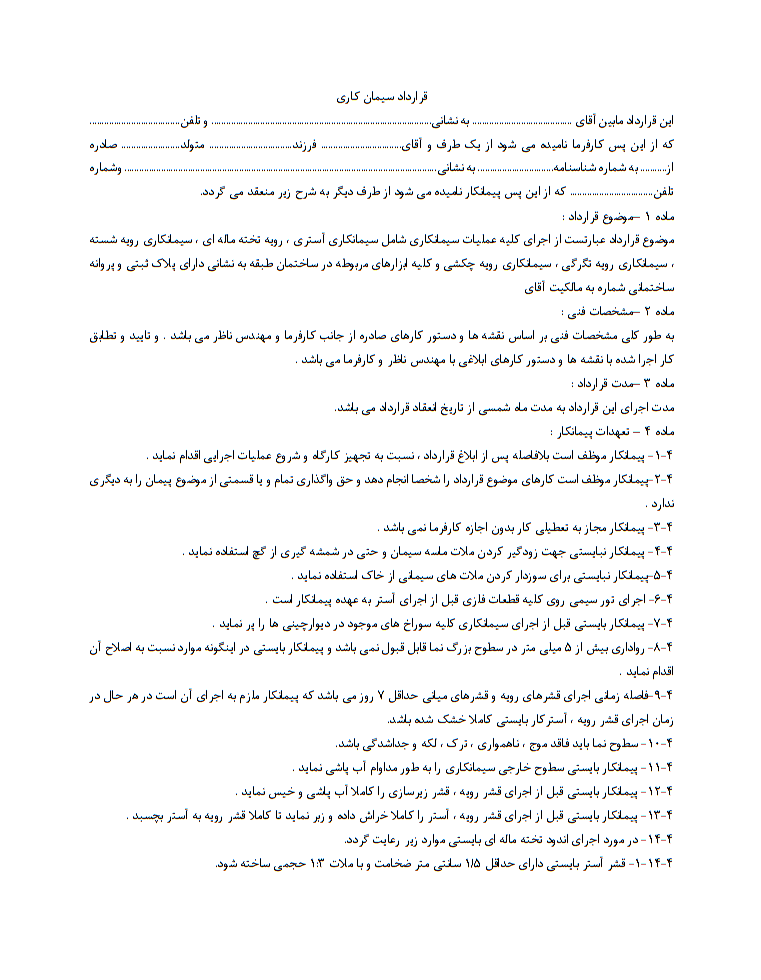

دانلود نمونه قرارداد سیمان کاری
برای راحتی شما، نمونه قرارداد سیمان کاری را آماده کردهایم. این قرارداد شامل کلیه بندهای حقوقی لازم بوده و با رعایت قوانین جاری کشور تدوین شده است.
